Техприсоединение солнечной электростанции к сетям: пошаговая инструкция 2026

11 августа 2026 г.9 мин чтения
31
ТехприсоединениеМикрогенерацияСетиДокументыСочи
Техприсоединение солнечной электростанции к сетям: пошаговая инструкция 2026

Что такое техприсоединение и зачем оно нужно

Техническое присоединение (техприсоединение) — это официальная процедура подключения вашей солнечной электростанции к электрическим сетям. Без неё станция может работать только в автономном режиме: энергия идёт напрямую в дом, а излишки пропадают. С техприсоединением вы получаете три ключевых преимущества:

  • Продажа излишков. По закону о микрогенерации (ФЗ-35) вы можете отдавать в сеть до 15 кВт и получать за это деньги — сбытовая компания обязана выкупить энергию по средневзвешенной оптовой цене.
  • Сетевой резерв. Ночью и в пасмурные дни вы автоматически берёте электричество из сети — без перебоев и необходимости в огромном аккумуляторном парке.
  • Законность. Неоформленное подключение генерирующего объекта к сети — это нарушение, которое грозит штрафом и отключением. Официальное техприсоединение снимает все риски.

В 2024 году Правительство РФ упростило процедуру для объектов микрогенерации мощностью до 15 кВт. Теперь не нужно проходить полную процедуру как для промышленной станции — достаточно подать заявку и установить двунаправленный счётчик. Но дьявол, как всегда, в деталях.

Важно: техприсоединение ≠ разрешение на строительство

Солнечные панели на крыше частного дома не требуют разрешения на строительство (Постановление Правительства № 77 от 28.01.2026). Но для подключения к сетям техприсоединение оформлять обязательно — это два разных процесса.

Законодательная база: на что опираться

Процедура техприсоединения объектов микрогенерации регулируется четырьмя основными документами:

  • Федеральный закон № 35-ФЗ «Об электроэнергетике» — статья 26 задаёт общие принципы техприсоединения. Поправки 2019 года ввели понятие «объект микрогенерации» и обязали сбытовые компании покупать излишки.
  • Постановление Правительства РФ № 861 — «Правила технологического присоединения». Здесь прописаны сроки, стоимость и порядок для заявителей до 15 кВт.
  • Постановление Правительства РФ № 299 — регулирует порядок учёта электроэнергии и требования к приборам учёта.
  • Федеральный закон № 522-ФЗ — об интеллектуальных системах учёта. С 2022 года ответственность за установку и обслуживание счётчиков лежит на сетевой организации (для новых подключений) или гарантирующем поставщике (для замены).

Практический вывод: сетевая организация не может вам отказать, если мощность до 15 кВт и техническая возможность существует. А при отказе — обязана дать письменное обоснование со ссылкой на конкретный пункт правил.

Пошаговая инструкция: 7 шагов от заявки до первого киловатта

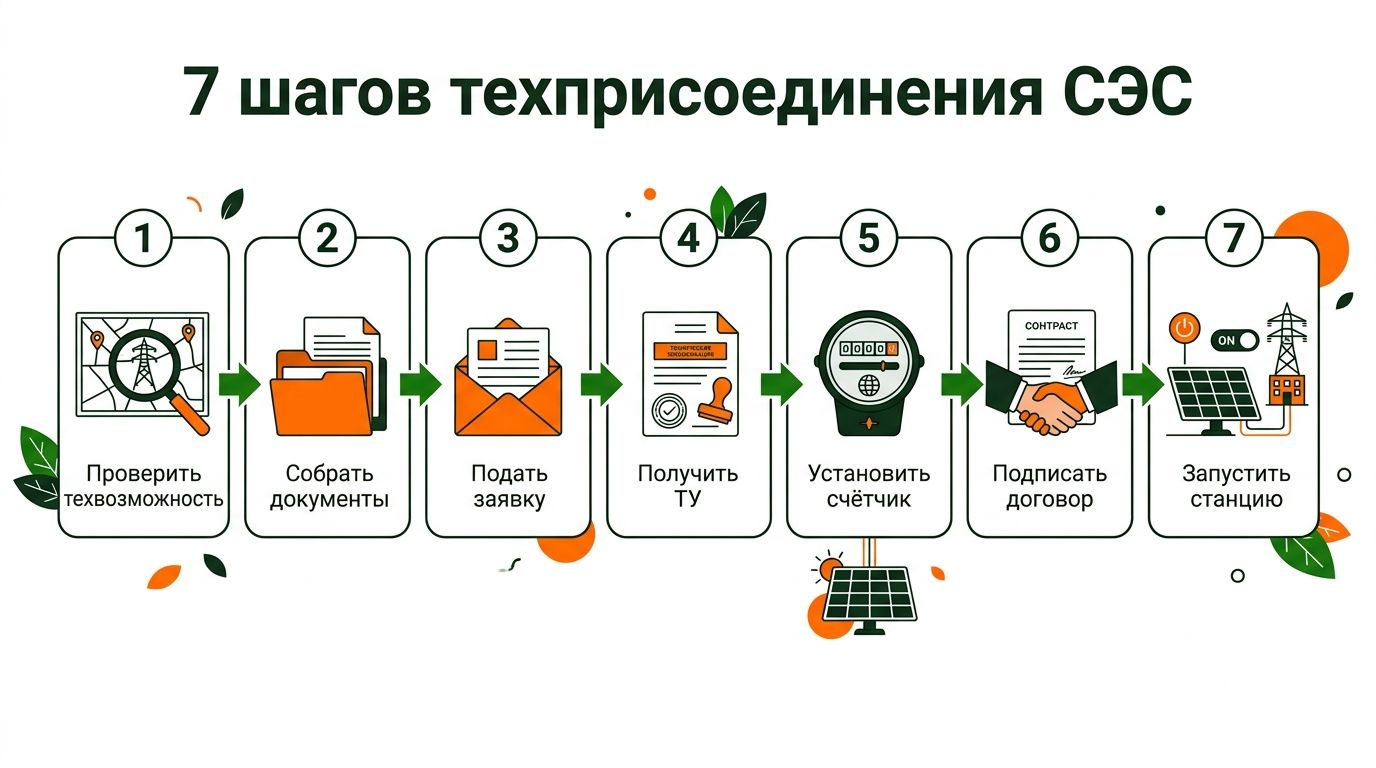

7 шагов техприсоединения

Шаг 1. Проверьте техническую возможность

До подачи заявки выясните в вашей сетевой организации, есть ли резерв мощности на вашем участке линии. Для домов в Сочи и Адлерском районе это «Россети Кубань» (Сочинские электрические сети). Если ближайший трансформатор загружен на 90% — вам предложат оплатить его модернизацию, и счёт пойдёт на сотни тысяч рублей. Поэтому сначала — устная консультация в РЭС.

Шаг 2. Соберите пакет документов

Для заявителя-физлица с мощностью до 15 кВт нужен минимальный пакет (подробная таблица — в следующем разделе). Главное: заявка по типовой форме (Приложение 1 к ПП № 861), копия паспорта, документы на участок и дом, однолинейная схема.

Шаг 3. Подайте заявку

Заявку можно подать через личный кабинет на сайте сетевой организации (для «Россети Кубань» — портал-тп.рф), лично в офисе или заказным письмом. Электронный способ — самый быстрый: заявка регистрируется день в день. Сетевая организация обязана рассмотреть её в течение 15 рабочих дней.

Шаг 4. Получите технические условия (ТУ)

В течение 15 дней после подачи заявки сетевая организация выдаёт: проект договора техприсоединения и технические условия. В ТУ будет указано: точка присоединения, максимальная мощность, требования к счётчику, параметры защиты. Внимательно проверьте максимальную мощность в ТУ — она должна быть не меньше мощности вашей станции.

Шаг 5. Установите двунаправленный счётчик

По закону (522-ФЗ) сетевая организация сама устанавливает и обслуживает прибор учёта — вам не нужно покупать счётчик за свой счёт. Но на практике многие РЭС затягивают установку на месяцы. Компромиссный вариант: купить счётчик самостоятельно (от 6 000 до 15 000 ₽), согласовать модель с РЭС, установить силами квалифицированного электрика и вызвать инспектора на опломбировку. Популярные модели: Меркурий 234 ARTM, Энергомера CE308, РиМ 489.

Шаг 6. Подпишите договор купли-продажи с гарантирующим поставщиком

После получения акта техприсоединения и опломбировки счётчика вы заключаете договор купли-продажи электрической энергии с гарантирующим поставщиком (в Сочи — «ТНС энерго Кубань»). В договоре указывается, что вы становитесь «производителем-потребителем»: покупаете энергию из сети по розничному тарифу и продаёте излишки по оптовой цене. Договор бессрочный.

Шаг 7. Запустите станцию и начните учёт

После подписания договора вы имеете полное право включить станцию в сеть. С этого момента счётчик фиксирует два показателя: приём (сколько взяли из сети) и отдачу (сколько отдали). Разница в киловатт-часах умножается на соответствующие тарифы — и в конце месяца вы получаете либо счёт, либо выплату.

Документы: полный список для заявителя-физлица

Документ Где взять Срок действия
Заявка по форме Приложения 1 к ПП № 861 Скачать с сайта сетевой организации
Копия паспорта (2–3, 5 страницы) Ваш паспорт
Правоустанавливающие документы на участок Выписка ЕГРН или свидетельство 1 месяц (выписка)
Правоустанавливающие документы на дом Выписка ЕГРН или техпаспорт БТИ 1 месяц (выписка)
Однолинейная схема электроустановки Составляет электромонтажная организация
Перечень электроприёмников и генерирующего оборудования Составляет электромонтажная организация
Сертификаты на инвертор и панели Прилагаются к оборудованию Бессрочно
ИНН заявителя Сайт ФНС / ваш экземпляр

Стоимость и сроки: реальные цифры

Документы, стоимость и сроки

Для заявителей мощностью до 15 кВт техприсоединение стоит фиксированную сумму — 550 рублей (п. 87 ПП № 861). Но это только пошлина. Фактические расходы включают:

Статья расходов Стоимость Примечание
Госпошлина за техприсоединение 550 ₽ Фиксированная сумма для физлиц до 15 кВт
Двунаправленный счётчик 6 000 – 15 000 ₽ Если ставите сами (сетевая обязана, но затягивает)
Установка и опломбировка счётчика 2 000 – 5 000 ₽ Работа электромонтажника
Однолинейная схема 2 000 – 8 000 ₽ Делает электромонтажная организация с допуском
Защита от перетоков (автоматика) 3 000 – 7 000 ₽ Реле напряжения, автоматы, УЗО
ИТОГО: ~13 500 – 35 000 ₽ Плюс строительство самой станции

По срокам официальный регламент — 30 рабочих дней (6 недель) с даты подачи заявки до подписания акта техприсоединения. На практике в Сочи этот процесс занимает 2–4 месяца. Основные задержки: долгое изготовление однолинейной схемы и очередь на опломбировку счётчика. Совет: подавайте заявку в октябре-ноябре, когда у сетевых организаций меньше загрузки — летом они заняты аварийными ремонтами и подключением новостроек.

Двунаправленный счётчик: какой нужен и почему это важно

Обычный электросчётчик суммирует потребление и генерацию: он не различает, в какую сторону течёт ток. Если вы включите станцию с обычным счётчиком, он будет мотать киловатт-часы и на приём, и на отдачу — в одну сторону. Вы не только не получите денег за излишки, но и заплатите за них как за потребление.

Двунаправленный счётчик разделяет учёт: отдельно считает полученную из сети энергию и отдельно — отданную. Данные автоматически передаются в сбытовую компанию, и расчёт происходит по формуле: к оплате = потребление × розничный тариф – отдача × оптовая цена.

Требования к счётчику для микрогенерации:

  • Класс точности: не ниже 1.0 для активной энергии
  • Двунаправленный учёт: раздельная фиксация приёма и отдачи
  • Наличие интерфейса передачи данных: GSM/GPRS, PLC или RS-485
  • Внесение в Госреестр средств измерений РФ
  • Поддержка многотарифного учёта (для домов с дифференцированным тарифом)

Перед покупкой обязательно согласуйте модель с вашим РЭС. Бывали случаи, когда люди покупали дорогой счётчик, а инспектор отказывался его опломбировать — «модель не утверждена для узлов учёта в данном районе».

Частые ошибки при техприсоединении

Ошибка 1: «Я просто поставлю панели и включу в розетку»

Подключение генерирующего объекта к внутридомовой сети без согласования — прямое нарушение ПУЭ и ПП № 861. При обнаружении сетевая организация отключит дом от линии и выставит штраф за бездоговорное потребление (по максимальной мощности ввода). Счёт может идти на десятки тысяч рублей.

Ошибка 2: «Сетевая организация поставит счётчик за свой счёт и быстро»

По закону — да, должна. По факту — сроки затягиваются на месяцы, а инспектор может найти десяток формальных причин для отказа. Практичный подход: заложите в бюджет свой счётчик и установку, а сэкономленное время — ваш реальный выигрыш.

Ошибка 3: «Подал заявку — и жду»

Пассивное ожидание в российской бюрократии — гарантия того, что процесс затянется на полгода. Звоните в РЭС каждые 2–3 дня, фиксируйте все разговоры (дата, ФИО, должность), сохраняйте входящие номера заявок. Если через 15 рабочих дней нет ответа — пишите жалобу в УФАС и прокуратуру. Многократно проверено: после обращения в УФАС сроки волшебным образом сокращаются вдвое.

Ошибка 4: «Инвертор сам синхронизируется с сетью»

Сетевой инвертор действительно синхронизируется, но для этого нужна команда от автоматики защиты. Если в ТУ написано «установить реле напряжения с контролем перетоков» — это не опция, а требование. Без него акт техприсоединения не подпишут.

Особенности для Сочи и южных регионов

Сочи и горные районы Большого Сочи (Красная Поляна, Эстосадок, Вардане, Лазаревское) имеют специфику, которую не встретишь в типовых инструкциях для средней полосы:

  • Высокая загрузка сетей в сезон. Летом население Сочи утраивается за счёт туристов. Трансформаторы работают на пределе, и получить резерв мощности под генерацию в июне-августе практически невозможно. Подавайте заявку на техприсоединение в ноябре-феврале.
  • Сложный рельеф. В горных посёлках (Ахштырь, Медовеевка, Кепша) линии электропередач часто проходят по опорам с ограниченным резервом по сечению провода. Сетевая организация может потребовать реконструкцию линии за ваш счёт — это дорого (от 200 000 ₽ за пролёт) и долго. До подачи заявки уточните, к какой ВЛ вы подключены и какое у неё сечение.
  • Грозозащита. Сочи — один из самых грозоопасных районов России (до 60 грозовых дней в году). Технические условия почти всегда включают требование по установке устройств защиты от импульсных перенапряжений (УЗИП) класса I+II. Это плюс 8 000–12 000 ₽ к бюджету, но экономия на УЗИП в Сочи заканчивается сгоревшим инвертором после первой же летней грозы.
  • Солнечный потенциал. В Сочи инсоляция составляет 4,64 кВт·ч/м² в день — одна из лучших в России. При грамотном техприсоединении станция мощностью 10 кВт окупается за 4–6 лет. Без техприсоединения (чистая автономка с аккумуляторами) — за 8–12 лет. Разница — в два раза.

Реальный пример: Сочи, частный дом 10 кВт

Владелец дома в Вардане (2024 год) подал заявку на техприсоединение в ноябре. Получил ТУ через 12 дней. Счётчик Меркурий 234 ARTM купил за 8 200 ₽, установил за 3 500 ₽. Акт подписан в конце января. Договор с ТНС энерго Кубань заключён в феврале. В первый же год станция выработала 13 200 кВт·ч, из которых 3 800 кВт·ч ушло в сеть. За излишки получено ~11 000 ₽. С учётом экономии на собственном потреблении — полная окупаемость бюрократических расходов за первый сезон.

Что делать, если отказали в техприсоединении

Отказ должен быть письменным и мотивированным. Типовые причины и контраргументы:

  • «Нет технической возможности». Запросите акт разграничения балансовой принадлежности и схему загрузки центра питания. Если трансформатор действительно перегружен — требуйте расчёт стоимости реконструкции. При необоснованном отказе — жалоба в УФАС (антимонопольная служба рассматривает такие дела в течение 30 дней).
  • «Неправильно оформлены документы». Попросите перечень конкретных замечаний и срок их устранения. Обычно это формальность, решаемая за один визит.
  • «Станция не соответствует нормам». Запросите ссылку на конкретный пункт ПУЭ или ПП № 861. Часто инспектор ссылается на устаревшие внутренние инструкции, противоречащие федеральному законодательству — здесь помогает жалоба в прокуратуру.

Заключение: бюрократия не страшнее, чем кажется

Техприсоединение солнечной станции — не та процедура, ради которой стоит отказываться от идеи солнечной энергетики. Да, это бумажная работа. Да, придётся пообщаться с РЭС. Но результат — законное право продавать электричество и десятилетия экономии — стоит потраченных усилий.

Пакет документов собирается за 2–3 дня. Заявка подаётся онлайн за 15 минут. Основное узкое место — ожидание инспектора и установка счётчика — решается за 2–3 недели при настойчивости. А после подписания акта вы навсегда забываете о визитах в РЭС и просто получаете уведомления о зачислении денег за излишки.

Для жителей Сочи и юга России, где солнца в избытке, официальное техприсоединение — это разница между «солнечная станция для души» и «солнечная станция как финансовый инструмент с окупаемостью 4–6 лет». Выбор очевиден.

Если вы планируете установку солнечной электростанции и хотите пройти техприсоединение без лишних нервов — приходите в «Гелиосферу». Мы поможем собрать документы, подготовим однолинейную схему, подберём оборудование и доведём процесс до акта техприсоединения. Работаем в Сочи и по всему Черноморскому побережью.
