Холодильник и морозильник в Сочи: сколько электричества съедают круглосуточно и как закрыть это солнцем

9 октября 2026 г.9 мин чтения
11
ХолодильникМорозильная камераЭнергопотреблениеБытовая нагрузкаСолнечная станцияСочи
Холодильник и морозильник в Сочи: сколько электричества съедают круглосуточно и как закрыть это солнцем

Короткий ответ

Холодильник и морозильная камера в частном доме под Сочи съедают около 700 кВт·ч в год — это примерно 5 800 рублей по действующему тарифу и 12–18% всего годового потребления дома. Это единственная крупная нагрузка, которая работает круглосуточно и которую нельзя перенести в солнечные часы: в отличие от бойлера, стиральной машины или электроплиты, холодильник включён и в три часа ночи, и в декабре, и в августовскую жару.

Поэтому именно холодильник определяет две вещи в проекте станции: нужен ли аккумулятор и сколько часов дом проживёт без сети. В годовом балансе пару «холодильник + морозильник» закрывает один модуль 600 Вт: он даёт в центре Сочи 766 кВт·ч за год. Но зимой даже этого модуля не хватает, а летом он даёт вдвое больше нужного — и избыток уходит на кондиционер и осушитель.

Почему холодильник — особая нагрузка, а не «ещё один прибор»

Плита, бойлер, стиральная машина и посудомойка работают короткими циклами: их можно запустить днём, когда светит солнце, и почти не тратить на них ёмкость аккумулятора. С холодильником такой номер не проходит — у него 8 760 рабочих часов в году, и он не спрашивает, светит ли солнце.

Отсюда три практических следствия:

  • Его нельзя перенести в день. Значит, для ночи и пасмурных дней нужен либо аккумулятор, либо схема микрогенерации с отдачей излишков в сеть. Оба варианта описаны отдельно, и выбор между ними — отдельное решение владельца.
  • Его расход растёт ровно тогда, когда растёт выработка. Самые тяжёлые для холодильника недели — июльские и августовские, и это же время максимальной выработки станции. Такое совпадение — удача для проекта: тяжёлая нагрузка ложится на самый солнечный месяц.
  • Он виден в мониторинге. Ночью, когда станция ничего не производит, в графике нагрузки остаётся ровная «полка» 80–200 Вт. Это и есть холодильник с морозильником плюс роутер и видеонаблюдение. Любое её движение вверх — сигнал: где-то появилась утечка или техника изношена.

Сколько электроэнергии потребляет холодильник в Сочи

Паспортный расход в характеристиках даётся для «нормальных» условий: 25 °C в помещении, полная загрузка, ровный режим. В Сочи эти условия выполняются далеко не всегда, поэтому реальные цифры выше паспортных примерно на четверть. Ниже — типичные значения с поправкой на местный климат.

Прибор Класс Паспорт, кВт·ч/год В Сочи, кВт·ч/год
Компактный холодильник, 250 л A+ 220 275
Двухкамерный, 350 л, No Frost A++ 320 400
Большой Side-by-side, 550 л A++ 450 560
Холодильник 2010-х, 300 л A 500 620
Морозильный ларь, 200 л A+ 250 305
Морозильный шкаф, 300 л A+ 350 430

Откуда берётся разброс в три раза

Разница между компактным холодильником и Side-by-side почти в три раза объясняется не только объёмом. Главное — площадь испарителя, качество изоляции и тип разморозки: No Frost добавляет работу вентиляторов и нагревателей оттайки, но избавляет от наледи. Дальше идут температура в помещении и частота открывания дверцы. Изношенный уплотнитель добавляет 10–15% сразу, а слой наледи в 5 мм — ещё столько же: лёд работает как теплоизолятор между продуктами и испарителем, и компрессор работает дольше.

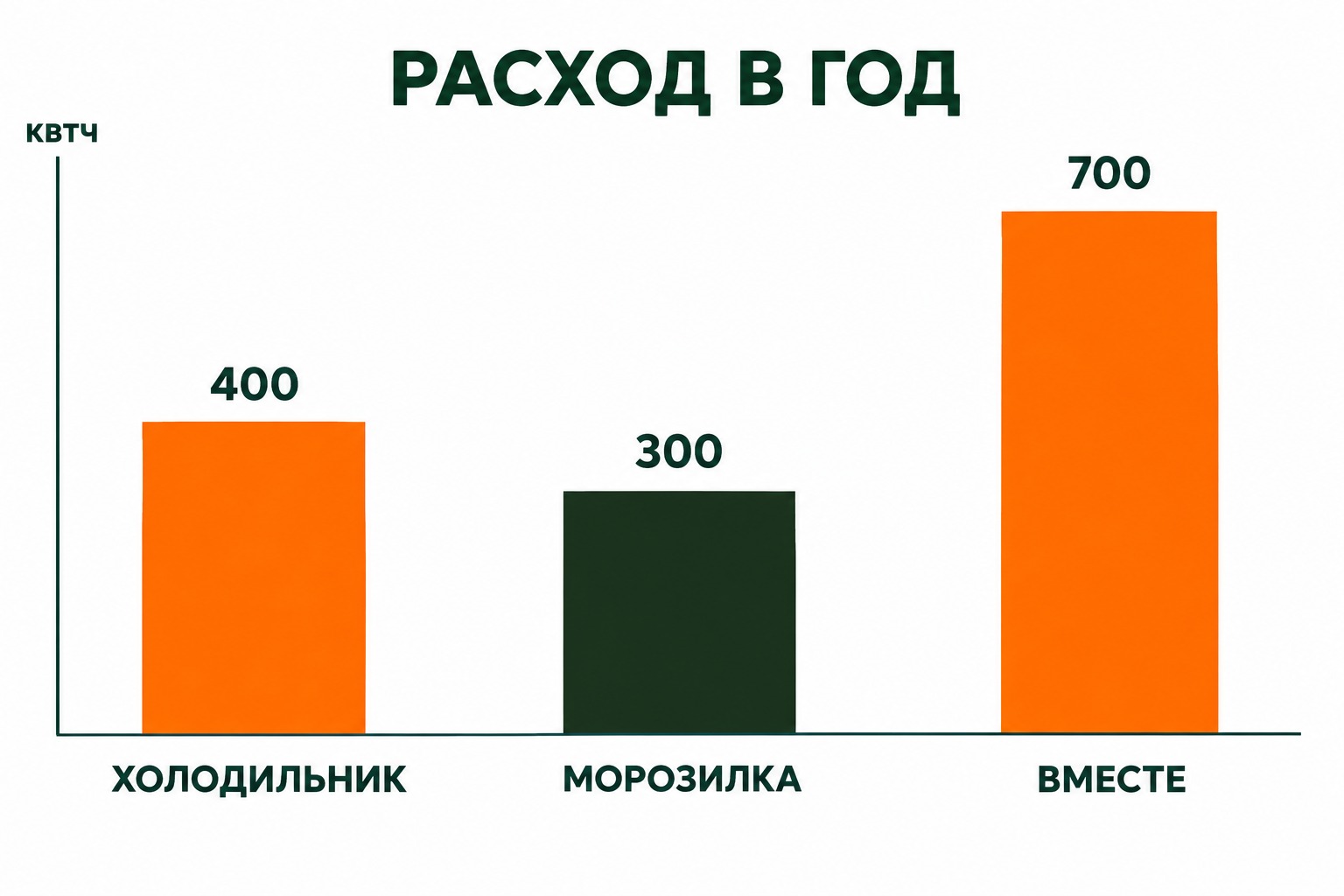

Сколько кВт·ч в год потребляют холодильник и морозильная камера в Сочи

Климатический класс: в Сочи он важнее класса энергоэффективности

В характеристиках холодильника есть строчка, на которую почти никто не смотрит, — климатический класс. Всего их четыре: SN (до +32 °C), N (до +32 °C), ST (до +38 °C) и T (до +43 °C). Большая часть продаваемых в России холодильников имеет класс N — то есть рассчитана на помещение до +32 °C. В сочинской квартире без кондиционера кухня в августе легко переваливает за +32 °C, а застеклённая лоджия или летняя кухня — за +40 °C. Холодильник класса N в таких условиях работает с перегрузкой: он не сломается сразу, но расход вырастет на 30–60%, а ресурс компрессора сократится.

Правило для Сочи простое: покупать прибор класса ST или T, а если холодильник уже есть — не ставить его на южную застеклённую лоджию и не придвигать вплотную к стене. Зазор 10 см сзади и по бокам — условие нормального рассеивания тепла от конденсатора.

Почему в Сочи холодильник ест больше, чем в средней полосе

Зависимость от температуры почти линейная: каждый лишний градус в помещении добавляет к расходу холодильника 2–3%. Кухня в Сочи летом стоит на +30…+32 °C против «паспортных» +22 °C — это плюс 20–30% к годовому расходу. На застеклённой лоджии, где летом +40…+45 °C, тот же холодильник потребует на 50–60% больше.

Второй фактор — влажность. Влажный воздух увеличивает образование конденсата и наледи на испарителе, поэтому циклы оттайки становятся чаще. Особенно заметно это у старых моделей с капельной разморозкой: вода не успевает испаряться из поддона, а влага из воздуха заносится внутрь каждый раз, когда дверцу открывают.

Третий фактор — зимний. В домах, где хозяева не живут постоянно, температура внутри падает до +10…+14 °C, и это тоже плохо: у части холодильников с одним компрессором морозильная камера перестаёт морозить, потому что датчик температуры стоит в холодильном отделении.

Холодильник и солнце: как совпадают графики

Солнечная станция работает по кривой: утром выработка растёт, к полудню достигает максимума, к вечеру падает до нуля. Холодильник работает по прямой — ровной линией все 24 часа.

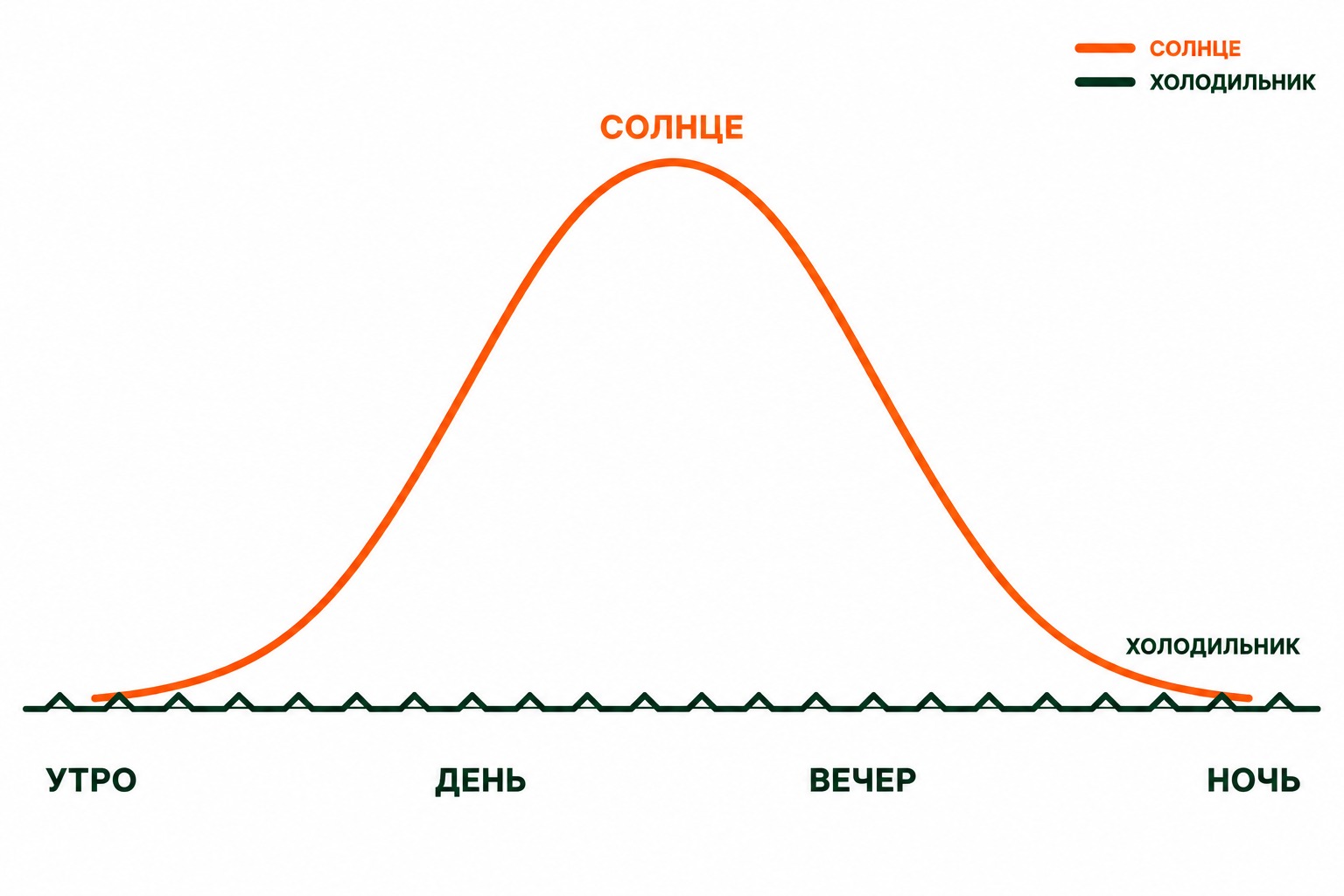

График работы холодильника круглосуточно и выработка солнечной станции днём

Из этого простого различия следуют два вывода. Днём холодильник полностью питается от солнца и ещё оставляет станции запас мощности на другие нагрузки. Ночью он работает от сети (или от аккумулятора) — именно эта ночная полка и есть та часть потребления, которую станция без накопителя закрыть не может.

Интереснее выглядит годовой расклад. Расход холодильника и морозильника в Сочи растёт к августу и падает к февралю — ровно как выработка. Проверим, насколько они совпадают по месяцам. Возьмём один модуль 600 Вт и пару «холодильник 400 кВт·ч + морозильный ларь 305 кВт·ч» за год.

Месяц Модуль 600 Вт, кВт·ч Приборы, кВт·ч Покрытие
Январь234552%
Февраль304271%
Март5648116%
Апрель7252138%
Май9660160%
Июнь10572146%
Июль10982133%
Август10080126%
Сентябрь7368107%
Октябрь515888%
Ноябрь304862%
Декабрь224648%

Годовой итог: 766 кВт·ч выработки против 704 кВт·ч потребления, то есть 109%. Но внутри года разрыв большой: с марта по сентябрь модуль даёт избыток до 160%, а с октября по февраль — дефицит до 48%. Этот дисбаланс и есть главная задача проектирования: избыток тёплых месяцев нужно либо накапливать, либо отдавать в сеть по схеме микрогенерации, либо просто «съедать» другими летними нагрузками — кондиционером, осушителем, поливом.

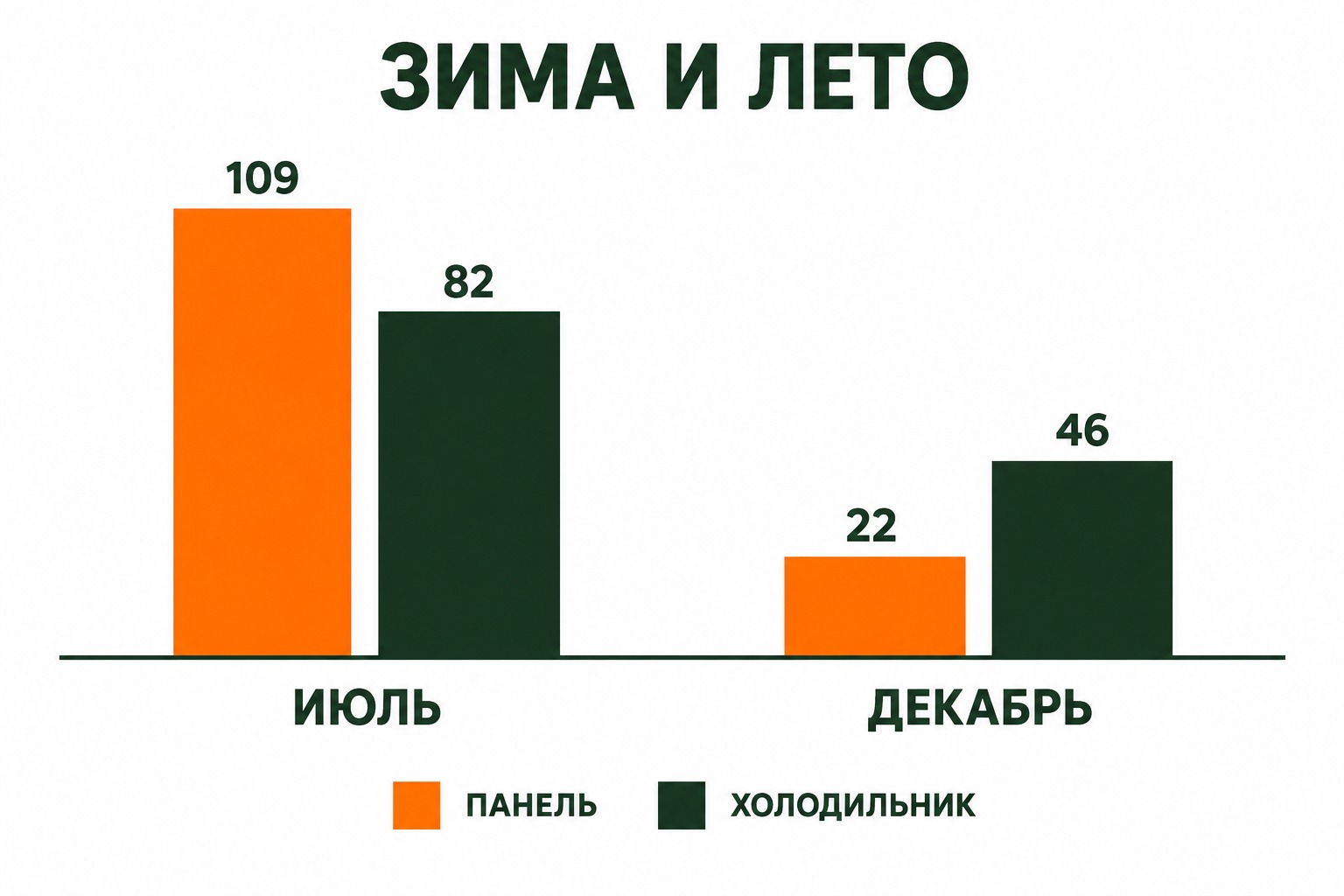

Сравнение выработки модуля 600 Вт и потребления холодильника в июле и декабре

Сколько панелей нужно, чтобы закрыть холодильник и морозильник

Считаем от удельной выработки: в центре Сочи 1 кВт панелей даёт за год 1 277 кВт·ч. Чтобы получить 704 кВт·ч, нужно 0,55 кВт массива — это ровно один модуль 600 Вт. Он займёт около 2,3 м² кровли или навеса.

  • Летом модуль 600 Вт выдаёт в среднем 3,5 кВт·ч в сутки, а холодильник с морозильником потребляют 2,1 кВт·ч — полтора киловатт-часа в сутки остаются другим приборам.
  • В декабре модуль даёт только 0,7 кВт·ч в сутки против 1,5 кВт·ч потребления, поэтому без сети и аккумулятора пара приборов зимой не проживёт.
  • В годовом балансе один модуль закрывает вопрос полностью — но не по месяцам, а в сумме.

Теперь честно про деньги. Солнечная часть станции «под ключ» с гибридным инвертором и защитой стоит примерно 90–110 тыс. рублей за 1 кВт мощности, то есть модуль на 600 Вт обойдётся в 55–65 тыс. рублей. При экономии 5 850 рублей в год только на холодильнике такая станция окупалась бы 10 лет. Отдельно «под холодильник» станцию никто не ставит — смысл появляется, когда к базовой нагрузке добавляются кондиционер, бойлер, насос и освещение, и годовой счёт дома вырастает до 5 000–8 000 кВт·ч. Тогда окупаемость выходит на 6–8 лет.

Холодильник при отключении света: сколько держит аккумулятор

Средняя мощность пары «холодильник + морозильник» — около 80 Вт, то есть 1,9 кВт·ч в сутки в жару и около 1,1 кВт·ч зимой. Возьмём типовую LiFePO4-батарею 5,12 кВт·ч (например, MUST 51.2-100: это 135 тыс. рублей без монтажа). Полезная ёмкость с учётом глубины разряда 80% и потерь в инверторе — примерно 3,6 кВт·ч.

Что это даёт на практике

Холодильник и морозильник летом: около 40 часов без сети. Зимой: около 65 часов. Один холодильник без морозильной камеры: до трёх суток. Но если к ним добавить освещение, роутер и насос, реальное время сократится примерно вдвое.

Две технические детали, которые часто упускают. Первая: пусковой ток компрессора в 5–7 раз выше рабочего, то есть кратковременно прибор берёт 900–1 000 Вт вместо 150 Вт. Инвертор должен держать этот пик, поэтому для резерва холодильника берут модели от 3 кВт, а не «по средней мощности». Вторая: нужен чистый синус. Обычный компьютерный ИБП с батареей на 7–9 А·ч теоретически может запитать холодильник, но на практике он держит его 20–40 минут, греется и быстро деградирует — для компрессорной техники это не решение.

Есть и бесплатный резерв, о котором стоит помнить. Полная морозильная камера держит холод 24–48 часов, если её не открывать. Холодильник в летней кухне при +30 °C поднимает температуру в основной камере до +10 °C за 4–6 часов — но продукты в этот срок остаются годными.

Как измерить реальный расход холодильника в своём доме

Паспорт и расчёт дают ориентир, но точную цифру даёт замер. Самый простой способ — розеточный счётчик за 1 500–3 000 рублей между розеткой и прибором.

  • Замерять семь полных дней, включая выходные, когда холодильник открывают чаще.
  • Недельный расход умножить на 52 и поправить на сезон: замер в мае увеличить на 15%, замер в январе уменьшить на 10%.
  • Если станция уже стоит, цифра есть в мониторинге: ночная полка нагрузки — это базовая нагрузка дома, добавьте к ней 15–20% и получите холодильник с морозильником.

Сколько стоит электричество холодильника и что даёт замена старого на новый

704 кВт·ч по действующему тарифу — это 5 850 рублей в год или 488 рублей в месяц. На фоне счёта за дом в 40–70 тыс. рублей в год немного, но здесь важно другое: холодильник не сдвигается в солнечные часы и не имеет ночного окна, в которое его можно «переставить». Он забирает энергию ровно тогда, когда её приходится либо покупать по сети, либо держать в аккумуляторе.

Замена старого холодильника 2010-х на современный A++ экономит 200–500 кВт·ч в год, то есть 1 700–4 200 рублей. При разнице в цене новых приборов 30–60 тыс. рублей такая замена окупается 10 лет и больше — то есть ради одной экономии электричества её делать не стоит. А вот если прибор слабый, старый и стоит на застеклённой лоджии, то его переезд в прохладное место или замена дают эффект сразу и без всякой станции.

Частые вопросы

Сколько электроэнергии потребляет холодильник в месяц?

Двухкамерный холодильник 350 л в Сочи — около 33 кВт·ч в месяц, морозильный ларь 200 л — около 25 кВт·ч. Вместе — примерно 59 кВт·ч в месяц, или 490 рублей по тарифу 8,31 ₽/кВт·ч.

Можно ли питать холодильник от солнечной панели напрямую, без аккумулятора?

Нет. Панель выдаёт постоянный ток нестабильного напряжения, а компрессору нужны 220 В и чистый синус. Между панелью и холодильником обязателен инвертор, а без аккумулятора холодильник будет работать только днём и остановится при первом облаке.

Сколько часов продержит холодильник аккумулятор 5 кВт·ч?

Холодильник и морозильная камера — около 40 часов летом и около 65 часов зимой. Если отключать только холодильник, без морозильника, запас растягивается почти до трёх суток.

Сколько панелей нужно для холодильника и морозильника?

В годовом балансе достаточно одного модуля 600 Вт — он даёт в Сочи 766 кВт·ч против 704 кВт·ч потребления. Для круглосуточной работы без сети к модулю нужен аккумулятор: зимой один модуль даёт вдвое меньше, чем нужно приборам.

Испортится ли еда, если отключат свет на 8 часов?

Нет, если не открывать дверцы. Полная морозильная камера держит холод 24–48 часов, холодильная — до 6–10 часов. При отключении дольше суток продукты из холодильного отделения лучше съесть или переложить в морозильник.

Влияет ли холодильник на выбор мощности станции?

Да, и напрямую. Это единственная нагрузка, которая работает ночью круглый год, поэтому именно она задаёт минимальную ёмкость аккумулятора и определяет реальное время автономности дома. Мощность массива панелей она почти не увеличивает — на весь год хватает одного модуля.

Что в итоге

  • Холодильник и морозильная камера в Сочи потребляют около 700 кВт·ч в год — это 5 850 рублей и 12–18% годового счёта дома.
  • В годовом балансе их закрывает один модуль 600 Вт, но зимой он даёт вдвое меньше нужного, а летом — вдвое больше.
  • Это единственная крупная нагрузка с графиком 24/7: её нельзя перенести в солнечные часы, поэтому она определяет необходимость аккумулятора.
  • Батарея 5,12 кВт·ч держит холодильник с морозильником 40 часов летом и 65 часов зимой, но требует инвертора от 3 кВт с чистым синусом.
  • Самый дешёвый шаг — проверить, где стоит прибор и в порядке ли уплотнитель: прохладное место и исправная дверца дают до 20% экономии без вложений.

Порядок расчёта станции по реальному потреблению разобран в отдельной статье, управление нагрузкой — здесь, тарифы — в материале про тариф на электроэнергию в Сочи в 2026 году, а резерв на случай отключений — в статье об аккумуляторе для дома вместо генератора. Кухонные нагрузки разобраны в статье про электроплиту, живые цифры станции видно в мониторинге и в калькуляторе.
